新庁舎完成までの工事の状況について

更新日:2023年12月01日

ページID : 3549

 令和3年度に着工した市の新しい庁舎が完成し、令和5年5月8日(月曜日)に開庁しました。
 このページでは、これまでの工事の状況について画像でお伝えします。

駐車場の奥に、白を基調とした外壁、正面全面に窓ガラスがある3階建ての日南市市役所新庁舎の外観写真

(令和5年3月29日撮影)

内装工事

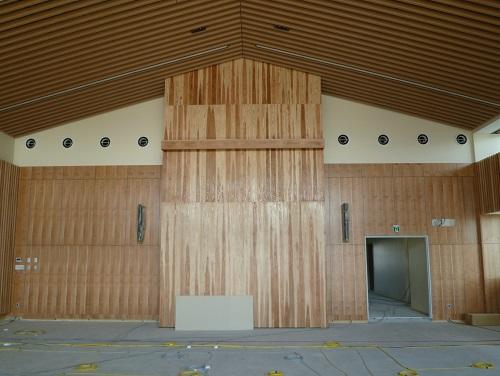

3階議場(令和5年3月1日撮影)

天井が高く、壁や天井に沢山の木材が使用されている3階議場内の写真

(注意)2月末時点の進捗率

工事全体 94.24%

建築主体工事(1工区) 100%

1階待合ロビー(令和5年1月31日撮影)

壁や柱に木材が使用され、床から天井まである大きな窓から沢山の太陽光が入ってきている1階待合ロビー内の写真

(注意)1月末時点の進捗率

工事全体 84.93%

建築主体工事(1工区) 98.57%

外装工事

正面からの外観(令和5年3月1日撮影)

建物前の駐車場部分がまだ舗装されておらず、全体が白を基調とし、正面全面に窓が設置されている3階建て新庁舎の外観写真

正面からの外観(令和5年1月31日撮影)

白を基調とした外壁で3階建ての新庁舎正面の一部に足場が組まれている写真

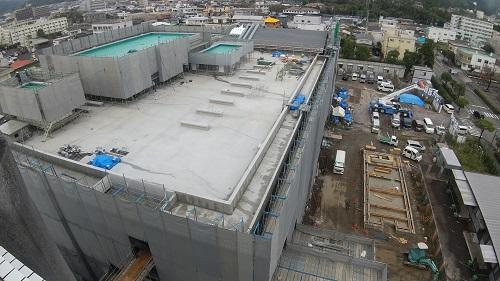

左側が新庁舎・右側が多目的棟(令和4年11月29日撮影)

建物全体に足場が組まれ、グレーのネットがされている新庁舎を高い位置から写し、屋上部分が見えている写真

(注意)11月末時点 建築主体工事(1工区)進捗率 91.83%

躯体工事

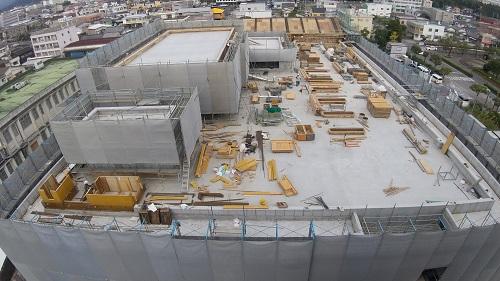

PH階打設完了(令和4年10月31日撮影)

建物全体にグレーのネットがされた足場が組まれ、屋上部分左側に大小2つの四角い建物と沢山の木材が置かれている写真

(注意)10月末時点 建築主体工事(1工区)進捗率 81.01%

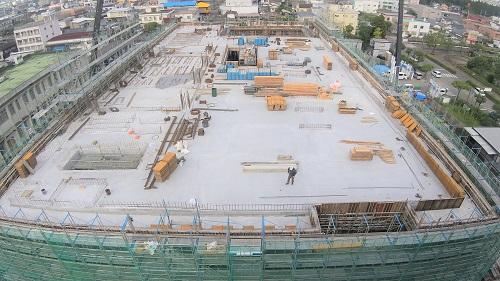

屋上打設完了(令和4年9月27日撮影)

新庁舎の周り全体に足場が組まれ、平らな屋上部分を高い位置から写した写真

(注意)9月末時点 建築主体工事(1工区)進捗率 76.47%

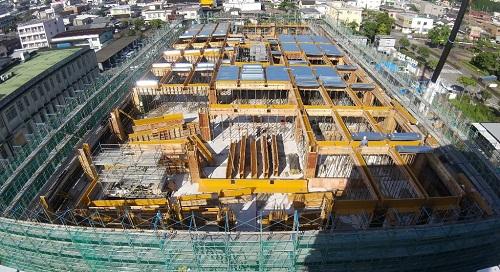

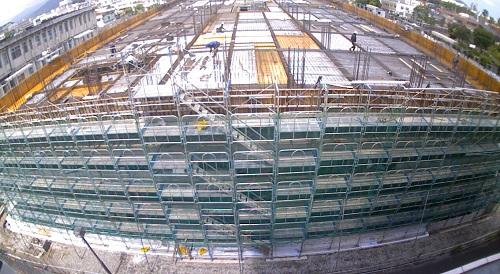

3階型枠工事(令和4年8月30日撮影)

新庁舎全体に足場が組まれ、3階部分が黄色い板のようなもので仕切られている様子を高い位置から写した写真

(注意)8月末時点 建築主体工事(1工区)進捗率 67.07%

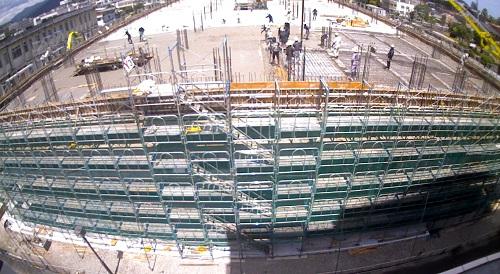

3階床生コンクリート打設(令和4年8月6日撮影)

新庁舎周りに足場が組まれ、打設された3階床部分で複数の作業員たちが作業している様子の写真

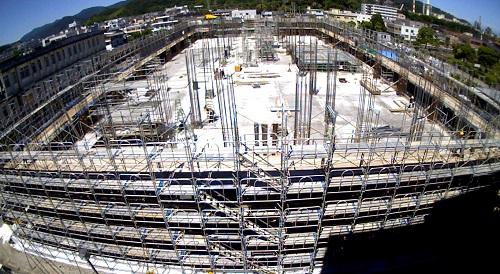

3階床鉄筋工事(令和4年7月28日撮影)

新庁舎全体に足場が組まれ、3階床部分の鉄筋が見えている写真

(注意)7月末時点 建築主体工事(1工区)進捗率 65.40%

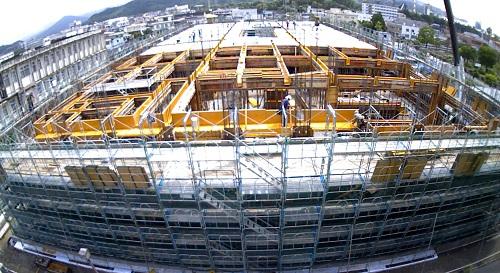

階型枠工事(令和4年7月16日撮影)

新庁舎全体に足場が組まれ、2階部分が黄色い板のようなもので仕切られている様子を高い位置から写した写真

2階柱鉄筋工事(令和4年7月1日撮影)

新庁舎の周りに足場が組まれ、2階部分の床から沢山の鉄筋が突き出ている2階柱鉄筋工事の様子を写した写真

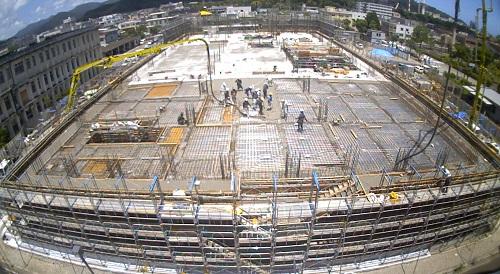

1階(2階床)コンクリート打設(令和4年6月28日撮影)

新庁舎の周りに足場が組まれ、コンクリートポンプ車から2階床部分にコンクリートを流し込んでいる作業の様子を写した写真

(注意)6月末時点 建築主体工事(1工区)進捗率 62.25%

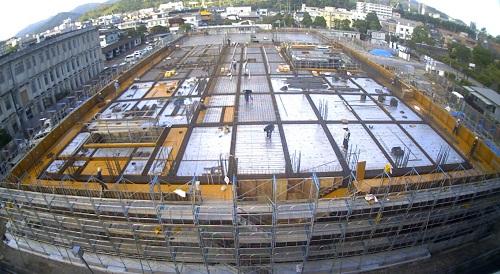

1階(2階床)配筋工事(令和4年6月23日撮影)

新庁舎の周りに足場が組まれ、2階床部分が沢山の長方形に区切られ配筋工事が施されている様子の写真

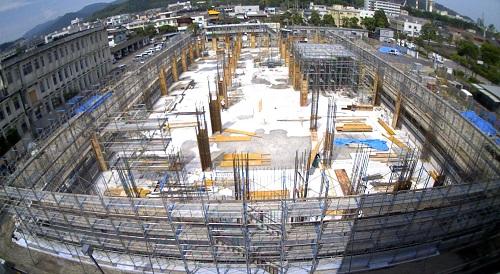

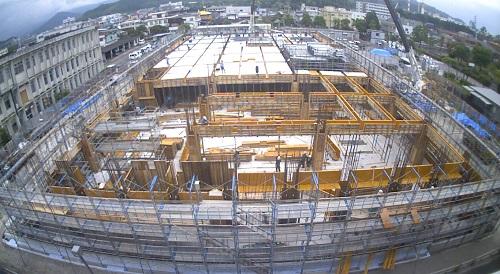

1階型枠工事(令和4年6月10日撮影)

新庁舎の周りに足場が組まれ、手前側が黄色の板のようなもので仕切られ、奥側は天井が出来ている1階型枠工事の様子を写した写真

1階柱の配筋・型枠工事(令和4年5月31日撮影)

新庁舎周りに足場が組まれ、コンクリートが打たれた床から柱となる部分に鉄筋が組まれている写真

(注意)5月末時点 建築主体工事(1工区)進捗率 58.68%

コンクリート打設完了(令和4年5月24日撮影)

奥行きのある長方形をした新庁舎建設部分全体にコンクリートが打たれたあとの写真

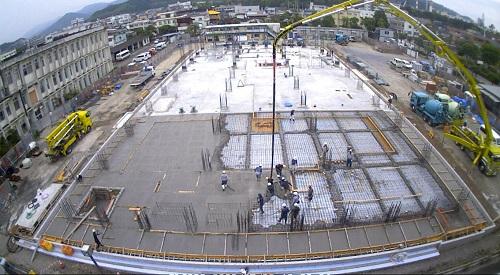

1階床の生コンクリート打設(令和4年5月20日撮影)

奥行きのある長方形をした新庁舎建設部分に、黄色いコンクリートポンプ車からコンクリートを流し込んでいる作業の様子を写した写真

1階床の配筋(令和4年5月11日撮影)

奥行きのある長方形をした新庁舎建設部分の1階床が沢山の長方形に区切られ配筋が施されている様子を写した写真

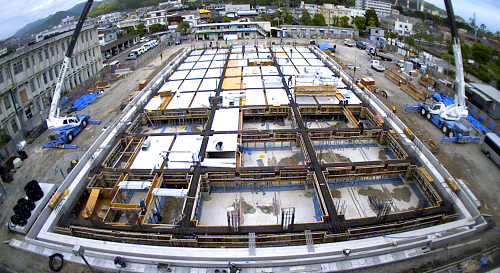

型枠組み立て(令和4年4月30日撮影)

正方形に区切れられた型枠の上に長方形の型枠が組まれている作業の写真

(注意)4月末時点 建築主体工事(1工区)進捗率 55.68%

型枠組み立て(令和4年4月12日撮影)

建築部分全体が沢山の正方形に区切られ、型枠が組まれている写真

免震工事

 基礎と建物の間に免震装置を設置し、建物への地震エネルギーの伝わりを低減し、建物の揺れを抑える免震構造を構築するための工事です。

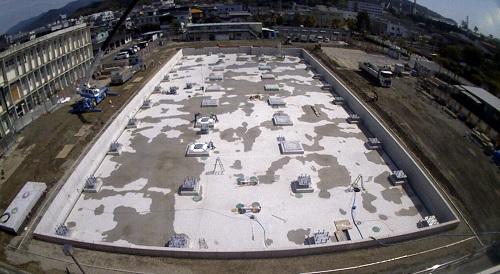

免震装置の設置(令和4年4月1日撮影)

等間隔に並んだ免震装置が設置された新庁舎土台部分全体を写した写真

(注意)3月末時点 建築主体工事(1工区)進捗率 49.63%

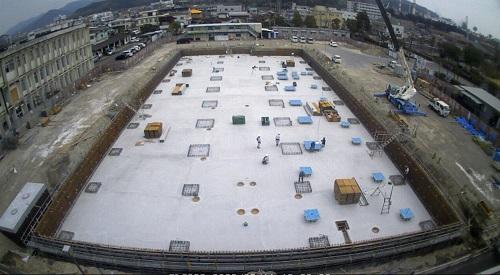

免震装置を設置する土台を整備(令和4年3月11日撮影)

コンクリート上に、等間隔に正方形の免震装置の土台が4列整備されている写真

躯体工事

 建物の骨格となる構造部をつくる工事です。
 以下3つの工程を繰り返して、建物をつくっていきます。

  1.  鉄筋の組立て
  2.  型枠の組立て
  3.  コンクリート打設

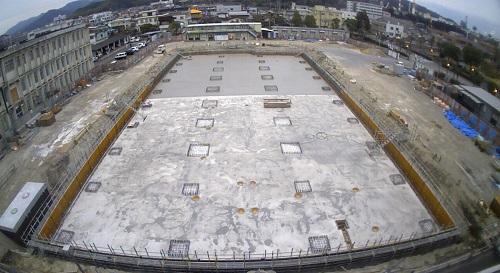

コンクリート打設完了(令和4年3月7日撮影)

コンクリート打設が完了し、表面がコンクリートできれいに整備された写真

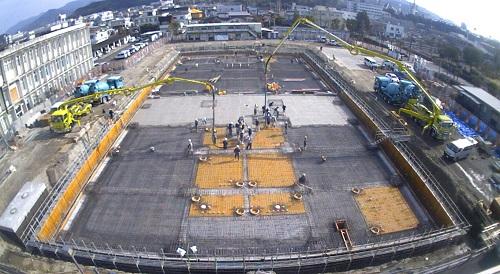

コンクリート打設(令和4年3月5日撮影)

建物の土台となる部分の周りが板のようなもので囲まれ、両側のコンクリートポンプ車から土台部分にコンクリートが流し込まれている写真

(注意)2月末時点 建築主体工事(1工区)進捗率 44.24%

防湿シート敷き(令和4年2月23日撮影)

土で埋戻しがされた部分に防湿シートが敷かれている写真

地中部分を土で埋戻し(令和4年2月16日撮影)

地中梁コンクリート打設完了した地中部分に、ショベルカーを使い土を戻し入れている作業の写真

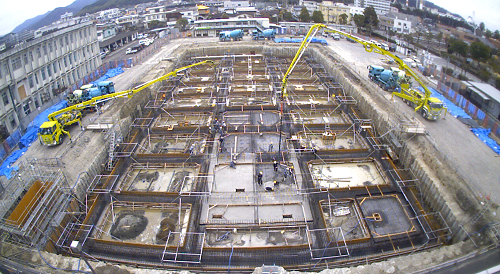

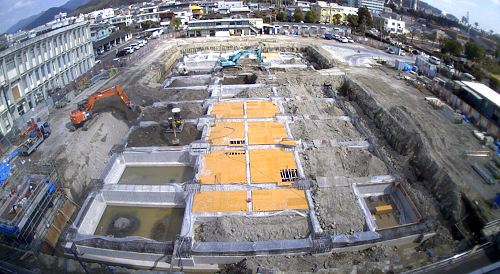

地中梁コンクリート打設完了(令和4年2月11日撮影)

地中梁コンクリート打設が完了し、コンクリートで区切られている写真

(注意)1月末時点 建築主体工事(1工区)進捗率 40.94%

コンクリート打設(令和4年1月17日撮影)

型枠がされた部分に2台の黄色いコンクリートポンプ車がコンクリートを流し込んでいる写真

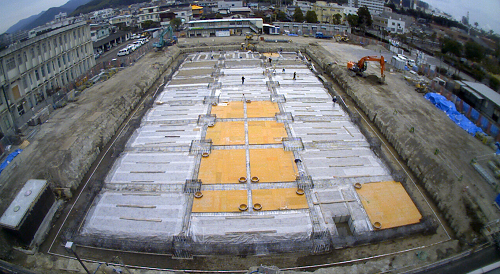

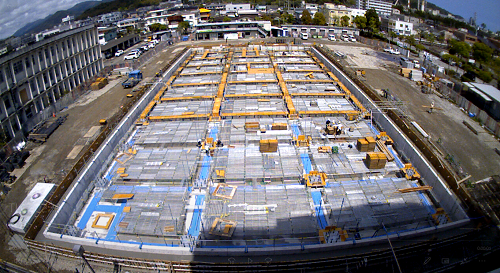

型枠組み立て(令和4年1月12日撮影)

長方形の新庁舎建設予定地に四角く型枠が組み立てられている写真

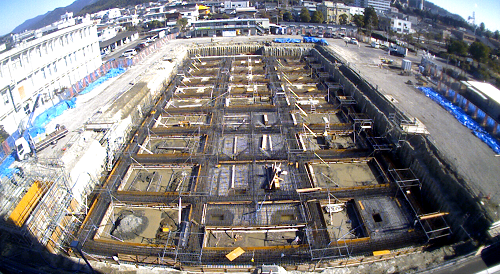

鉄筋組み立て(令和4年1月7日撮影)

長方形の新庁舎建設予定地に鉄筋が組み立てられている写真

捨てコンクリート工事

 土の上に下地であるコンクリートを敷き、地盤の凹凸をなくして平らにします。
 また、施工後は工事の進行に必要なさまざまな線や形を表示する「墨出し」を行い、鉄筋を組み立てていきます。

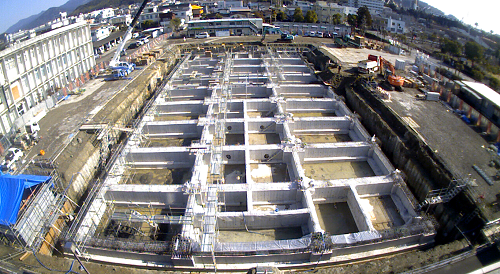

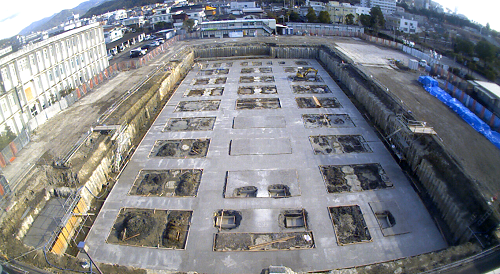

完了(令和3年12月19日撮影)

長方形に掘削された土の部分全体がコンクリートで覆われた写真

(注意)12月末時点 建築主体工事(1工区)進捗率 35.17%

工事の様子(令和3年12月18日撮影)

長方形に掘削された部分に、黄色いコンクリートポンプ車がコンクリートを流し込んでいる写真

土工事(掘削)

 建物の基礎を施工するための掘削を行います。

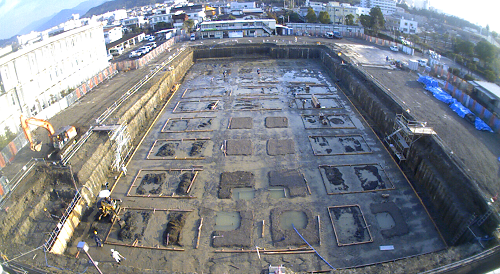

完了(令和3年12月17日撮影)

新庁舎建設予定地部分が長方形に掘削された写真を高い位置から写した写真

格子状改良(地盤改良)の様相が現れる(令和3年12月14日撮影)

新庁舎の敷地に、セメント系固化材を地盤に築いて格子状に改良された様子を上空から撮影した写真

(注意)リンク先に詳細

工事の様子(令和3年12月2日撮影)

新庁舎建設予定地の土地半分部分がショベルカーで彫られている写真

地中連続壁土留め工事

 地中に連続した土留め壁を構築し、掘削します。

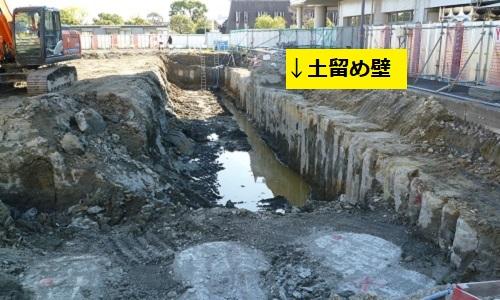

地上から見る土留め壁(令和3年11月26日撮影)

地面に溝が彫られ、溝の横に土留め壁が構築されている写真

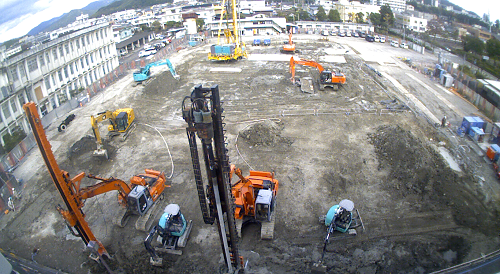

工事の様子(令和3年11月12日撮影)

新庁舎建設予定地の外周部分にショベルカーや杭打機などの重機が集まり作業が行われている様子の写真

地盤改良工事

 建物の基礎となる地盤を、強固な状態にする工事です。
 この工事により、地盤沈下や大規模地震の際に地盤が液状化して建物が倒壊しないようにします。

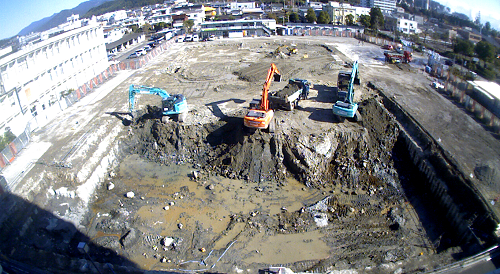

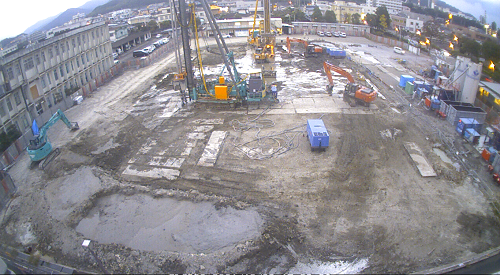

工事の様子(令和3年10月30日撮影)

新庁舎建設予定地の中央部分に杭打機やショベルカーなどの重機が集まり作業が行われている様子の写真

(注意)10月末時点 建築主体工事(1工区)進捗率 19.6%

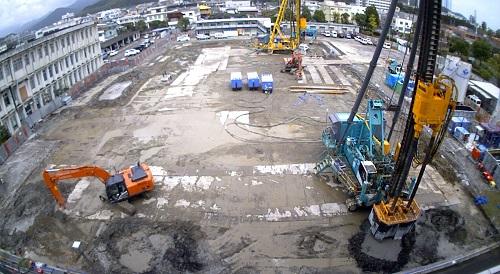

工事の様子(令和3年9月28日撮影)

新庁舎建設予定地にショベルカーや杭打機など様々な重機が入り作業が行われている様子の写真

土工事

 文字どおり、土に関する工事です。地表面下の構造物をつくるために地盤を掘削したり、埋め戻したり、残土を捨てたりします。

令和3年9月1日撮影

新庁舎建設予定地の土地がきれいに整備された写真

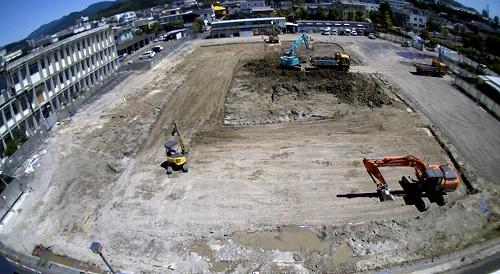

工事の様子(令和3年8月28日撮影)

3台のショベルカーとダンプカー1台が新庁舎建設予定地で工事を行っている写真
